Nhà cấp 4 nông thôn 3 phòng ngủ 450 triệu có đủ không? Phân tích chi phí thực tế trước khi xây

Nhà cấp 4 nông thôn 3 phòng ngủ 450 triệu có đủ không? Phân tích chi phí thực tế trước khi xây

12/02/2026

Nhà cấp 4 nông thôn 3 phòng ngủ 450 triệu là lựa chọn đang được nhiều gia đình ở nông thôn cân nhắc, khi muốn có không gian sống đủ rộng cho cả nhà mà vẫn giữ ngân sách trong tầm kiểm soát. Với mức chi phí này, mỗi quyết định về diện tích xây dựng, cách chia phòng và lựa chọn vật liệu đều tác động trực tiếp đến cảm giác sử dụng lâu dài, từ độ thoáng mát của phòng ngủ đến sự tiện lợi của khu sinh hoạt chung.



Dưới góc nhìn chuyên sâu về không gian sống và vật liệu hoàn thiện, Nội Thất Việt Decor sẽ mang đến cho bạn cái nhìn tổng quan nhất về cách hình thành một nhà cấp 4 nông thôn 3 phòng ngủ 450 triệu, có sự cân bằng giữa sự thoáng đãng, độ bền và chi phí thực tế, thay vì chỉ chạy theo hình ảnh mặt tiền hay những chi tiết trang trí dễ làm ngân sách đội lên.

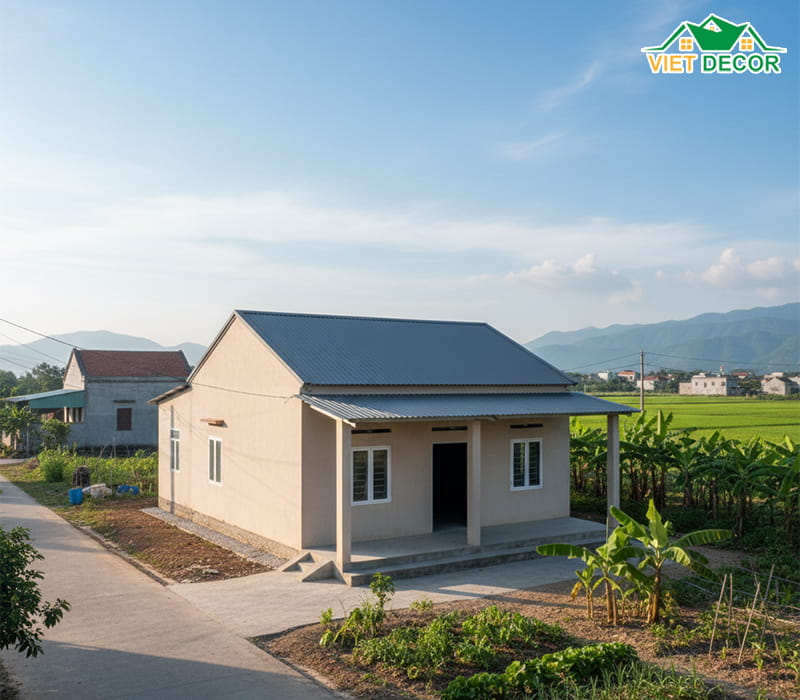

Thực tế xây nhà cấp 4 nông thôn 3 phòng ngủ với 450 triệu có đủ không?

Ở mốc ngân sách 450 triệu, bài toán không còn nằm ở “có xây được hay không”, mà là xây trong diện tích bao nhiêu, chọn mức hoàn thiện nào và kiểm soát chi phí ra sao để không phát sinh.



Phân tích biến động giá vật liệu xây dựng năm 2026

Năm 2026, mặt bằng giá vật liệu có xu hướng dao động theo mùa và khu vực, đặc biệt ở các tỉnh nông thôn phụ thuộc nhiều vào nguồn cung địa phương. Việc nắm được nhóm vật tư nào dễ tăng giá sẽ giúp gia chủ chủ động chốt chi phí sớm.

Nhóm vật liệu thô (xi măng, cát, đá, thép)

  • Thường tăng vào mùa cao điểm xây dựng sau Tết và giữa năm
  • Chênh lệch giá giữa khu vực trung tâm và vùng xa có thể từ 5–15%

Nhóm vật liệu hoàn thiện (gạch lát, sơn, cửa, thiết bị vệ sinh)

  • Biến động theo thương hiệu và phân khúc
  • Dễ phát sinh nếu thay đổi mẫu mã trong quá trình thi công

Chi phí vận chuyển tại nông thôn:

  • Tăng mạnh khi đường vào hẹp, xa bãi vật liệu
  • Ảnh hưởng trực tiếp đến tổng ngân sách thực tế



Diện tích xây dựng lý tưởng cho ngân sách 450 triệu

Để đảm bảo đủ 3 phòng ngủ, không gian sinh hoạt chung và vẫn giữ chi phí trong tầm kiểm soát, diện tích xây dựng cần được giới hạn hợp lý.

Phương án xây nhà diện tích 70m2 – 85m2

Đây là khung diện tích phổ biến giúp cân bằng giữa công năng và chi phí cho nhà cấp 4 nông thôn 3 phòng ngủ trong tầm 450 triệu.

Bố trí cơ bản:

  • Phòng khách đặt ở trung tâm hoặc sát cửa chính, đóng vai trò kết nối các không gian còn lại, giúp hạn chế hành lang thừa.
  • Ba phòng ngủ bố trí về hai bên hoặc phía sau nhà, ưu tiên kích thước vừa đủ kê giường, tủ, không mở rộng quá mức gây đội chi phí xây dựng.
  • Khu bếp và bàn ăn thiết kế liên thông để tiết kiệm diện tích sàn, đồng thời giúp không gian sinh hoạt chung rộng và thoáng hơn.

Lợi thế chi phí

  • Giảm khối lượng thi công móng, sàn và mái so với các phương án trên 90m2
  • Hạn chế phát sinh vật liệu hoàn thiện như gạch lát, trần, sơn và cửa

Khả năng mở rộng về sau:

  • Chừa sân trước hoặc khoảng hông để cơi nới thêm phòng khi gia đình tăng thành viên
  • Dễ nâng cấp mái che, phòng kho hoặc không gian sinh hoạt phụ

Tại sao nên ưu tiên thiết kế tối giản?

Thiết kế tối giản giúp ngân sách tập trung vào kết cấu và độ bền thay vì chi tiết trang trí không cần thiết, đặc biệt phù hợp với mô hình nhà cấp 4 nông thôn 3 phòng ngủ trong tầm 450 triệu.

Giảm chi phí hoàn thiện

  • Ít phào chỉ, ít mảng ốp trang trí
  • Hạn chế sử dụng vật liệu cao cấp không cần thiết

Tăng hiệu quả sử dụng không gian

  • Mặt bằng gọn, dễ bố trí nội thất
  • Không gian thoáng, dễ lấy sáng và gió tự nhiên

Dễ bảo trì và sửa chữa về sau

  • Vật liệu phổ thông, dễ thay thế
  • Chi phí bảo dưỡng thấp hơn các thiết kế cầu kỳ



Thực tế xây nhà cấp 4 nông thôn 3 phòng ngủ với 450 triệu có đủ không?

Thực tế xây nhà cấp 4 nông thôn 3 phòng ngủ với 450 triệu có đủ không?



Bảng dự toán chi tiết chi phí xây dựng nhà 450 triệu

Phần này giúp bạn hình dung rõ ngân sách 450 triệu được phân bổ vào đâu, hạng mục nào chiếm tỷ trọng lớn và đâu là điểm dễ phát sinh chi phí nhất khi xây nhà cấp 4 nông thôn 3 phòng ngủ.



Chi phí nhân công tại khu vực nông thôn

Nhân công thường chiếm khoảng 25%–35% tổng ngân sách, tùy khu vực và độ phức tạp của thiết kế:

  • Nhân công xây phần thô: khoảng 1.100.000 – 1.400.000 đồng/m²
  • Nhân công hoàn thiện cơ bản: khoảng 700.000 – 1.000.000 đồng/m²
  • Nhân công trọn gói (thô + hoàn thiện): khoảng 1.800.000 – 2.300.000 đồng/m²



Chi phí vật tư thô (gạch, cát, đá, xi măng, sắt thép)

Vật tư thô chiếm tỷ trọng lớn và ảnh hưởng trực tiếp đến độ bền của công trình, cần chốt chủng loại và giá ngay từ đầu.

Giá vật tư thô phổ biến tại khu vực nông thôn

  • Gạch xây loại ống hoặc gạch đặc: 1.200 – 1.800 đồng/viên
  • Cát xây: 180.000 – 250.000 đồng/m³
  • Đá 1x2: 280.000 – 350.000 đồng/m³
  • Xi măng PCB40: 90.000 – 110.000 đồng/bao 50kg
  • Thép xây dựng (phi 10–18): 14.000 – 17.000 đồng/kg
  • Cốp pha gỗ hoặc thép: 80.000 – 120.000 đồng/m² sử dụng



Chi phí hoàn thiện (sơn, điện nước, gạch lát, cửa)

Phần hoàn thiện quyết định mức độ tiện nghi và thẩm mỹ, nhưng cũng là hạng mục dễ phát sinh nếu chọn sai phân khúc vật liệu.

Giá vật tư hoàn thiện phổ thông

Các mức giá dưới đây phù hợp với phân khúc nhà nông thôn ngân sách 450 triệu:

  • Sơn nội – ngoại thất phổ thông: 25.000 – 45.000 đồng/m² tường
  • Gạch lát nền 40x40 hoặc 50x50: 120.000 – 180.000 đồng/m²
  • Trần nhựa hoặc trần thạch cao đơn giản: 130.000 – 180.000 đồng/m²
  • Cửa chính sắt hoặc nhôm kính: 2.500.000 – 4.000.000 đồng/bộ
  • Cửa phòng nhôm hoặc gỗ công nghiệp: 1.500.000 – 2.500.000 đồng/bộ
  • Hệ thống điện nước cơ bản: 12 – 18 triệu đồng/toàn nhà

Mức ngân sách nên phân bổ cho hoàn thiện

Giữ chi phí hoàn thiện trong khung giúp tổng dự toán không vượt mốc 450 triệu.

  • Tỷ lệ hợp lý: 35%–40% tổng ngân sách
  • Tương đương: khoảng 160 – 180 triệu đồng
  • Ưu tiên:
    • Gạch, sơn phân khúc phổ thông
    • Cửa nhôm, sắt thay vì gỗ tự nhiên
    • Thiết bị điện nước mức cơ bản, dễ thay thế sau này

(*) Ví dụ công trình thực tế

Dự toán chi phí cho công trình sau:

  • Diện tích xây dựng: 95m²
  • Kết cấu: Nhà cấp 4, móng đơn, mái tôn chống nóng
  • Công năng sử dụng:
    • 1 phòng khách
    • 1 bếp + khu ăn
    • 3 phòng ngủ
    • 1 nhà vệ sinh chung
    • Sảnh trước đơn giản

Vật tư và chi phí chính

  • Gạch xây tường: ~25 triệu đồng
  • Xi măng, cát, đá: ~36 triệu đồng
  • Thép xây dựng: ~33 triệu đồng

Tổng vật tư phần thô: ~95–100 triệu đồng

Chi phí nhân công

  • Đơn giá trọn gói khu vực nông thôn: ~2.000.000 đồng/m²
  • 95m² × 2.000.000 đồng/m²

→ Tổng nhân công: ~190 triệu đồng

Chi phí hoàn thiện

  • Gạch lát nền, sơn tường, trần nhựa/thạch cao đơn giản
  • Cửa sắt hoặc nhôm kính, hệ thống điện nước cơ bản

→ Tổng hoàn thiện: ~55–60 triệu đồng

Tổng chi phí cuối cùng

  • Vật tư phần thô: ~100 triệu đồng
  • Nhân công: ~190 triệu đồng
  • Hoàn thiện: ~60 triệu đồng
  • Chi phí vận chuyển, phát sinh nhỏ: ~20–30 triệu đồng

Tổng chi phí ước tính: ~370–390 triệu đồng

Phần dư trong ngân sách 450 triệu: ~60–80 triệu đồng (có thể dùng để nâng cấp mái, cửa, lát sân hoặc làm hiên che)



Bảng dự toán chi tiết chi phí xây dựng nhà 450 triệu

Bảng dự toán chi tiết chi phí xây dựng nhà 450 triệu



Các mẫu nhà cấp 4 nông thôn 3 phòng ngủ 450 triệu phổ biến nhất

Trong khung ngân sách 450 triệu, các mẫu nhà dưới đây được lựa chọn nhiều nhờ dễ thi công, kiểm soát vật tư tốt và tối ưu không gian sử dụng cho sinh hoạt gia đình nông thôn.

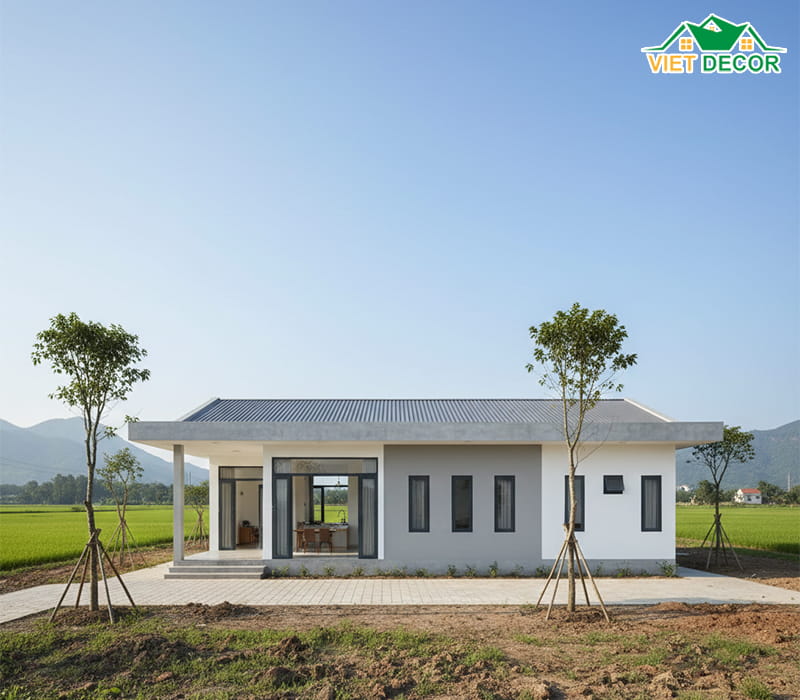

Mẫu nhà cấp 4 mái bằng phong cách hiện đại (Tiết kiệm nhất)

Mẫu mái bằng tập trung vào việc đơn giản hóa kết cấu và giảm chi phí phần mái, từ đó giúp kiểm soát ngân sách tổng thể ngay từ giai đoạn thiết kế:

  • Giảm chi phí hệ mái, không cần vì kèo và ngói truyền thống
  • Mặt bằng tổ chức theo trục thẳng, phòng khách và bếp liên thông để tiết kiệm diện tích
  • Ba phòng ngủ bố trí phía sau, tăng sự yên tĩnh và riêng tư
  • Thuận lợi cho việc nâng tầng hoặc mở rộng về sau



Mẫu nhà cấp 4 mái bằng phong cách hiện đại (Tiết kiệm nhất)

Mẫu nhà cấp 4 mái bằng phong cách hiện đại (Tiết kiệm nhất)



Mẫu nhà cấp 4 mái tôn giả ngói giả mái Thái

Thiết kế này giữ được hình thức gần với mái Thái nhưng sử dụng vật liệu nhẹ hơn để giảm tải trọng và chi phí thi công:

  • Giữ hình thức thẩm mỹ tương tự mái Thái với chi phí thấp hơn
  • Trọng lượng mái nhẹ, giảm yêu cầu gia cố móng
  • Trần cao hơn, tạo cảm giác thoáng và mát
  • Dễ bố trí cửa sổ xung quanh để tăng ánh sáng và lưu thông gió



Mẫu nhà cấp 4 mái tôn giả ngói giả mái Thái

Mẫu nhà cấp 4 mái tôn giả ngói giả mái Thái



Mẫu nhà cấp 4 chữ L tối ưu công năng cho đất rộng

Nhà chữ L khai thác tốt chiều ngang khu đất, đồng thời tạo thêm khoảng đệm không gian giữa trong nhà và ngoài trời:

  • Tận dụng chiều ngang để bố trí sân trước hoặc sân trong
  • Phân tách rõ khu sinh hoạt chung và khu phòng ngủ
  • Tăng số mặt thoáng cho các phòng, hạn chế cảm giác bí
  • Thuận tiện tổ chức lối đi và không gian sinh hoạt ngoài trời



Mẫu nhà cấp 4 chữ L tối ưu công năng cho đất rộng

Mẫu nhà cấp 4 chữ L tối ưu công năng cho đất rộng



Thiết kế nhà cấp 4 có gác lửng để tăng diện tích sử dụng

Giải pháp gác lửng giúp mở rộng không gian sinh hoạt mà không cần xây thêm tầng hoàn chỉnh, từ đó tiết kiệm chi phí kết cấu:

  • Mở rộng diện tích sử dụng mà không tăng nhiều chi phí phần móng
  • Gác lửng dùng cho phòng thờ, phòng ngủ phụ hoặc kho
  • Tầng trệt tập trung cho phòng khách, bếp và 2 phòng ngủ chính
  • Cần tính kỹ chiều cao trần để đảm bảo không gian không bị thấp, bí



Thiết kế nhà cấp 4 có gác lửng để tăng diện tích sử dụng

Thiết kế nhà cấp 4 có gác lửng để tăng diện tích sử dụng



>>> Có thể bạn quan tâm: 400 Triệu Nhà Cấp 4 Hình Chữ U 3 Phòng Ngủ: Giải Pháp Cho Gia Đình Ở Nông Thôn



Giải pháp bố trí bản vẽ mặt bằng 3 phòng ngủ khoa học

Việc bố trí khoa học giúp hạn chế diện tích thừa, giảm vật liệu phát sinh và tạo không gian sống thoáng đãng đúng chất nhà nông thôn. Dưới đây là giải pháp bố trí mà bạn có thể tham khảo.

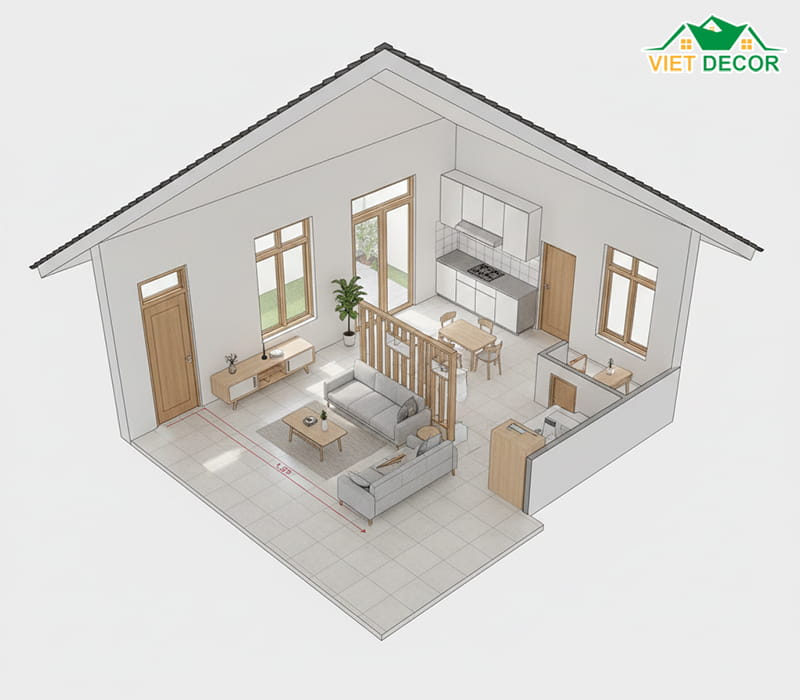

Cách sắp xếp phòng khách và bếp liên thông để tiết kiệm không gian

Mô hình liên thông phòng khách – bếp là giải pháp phổ biến để giảm diện tích xây tường ngăn, tối ưu chi phí và tăng cảm giác rộng rãi cho nhà cấp 4.

Vị trí phòng khách gần cửa chính

• Nên đặt phòng khách ngay sau cửa chính để tạo trục giao thông ngắn và gọn

• Ưu tiên không gian hình chữ nhật, hạn chế góc cạnh để dễ kê sofa, bàn trà

• Giữ khoảng cách tối thiểu từ cửa đến bộ sofa từ 1,2–1,5m để không bị bí lối đi

Bếp và khu ăn đặt phía sau phòng khách

• Bố trí bếp ở cuối nhà hoặc lệch sang một bên để hạn chế mùi và nhiệt lan ra khu tiếp khách

• Sử dụng vách lam gỗ, kệ trang trí hoặc quầy bar thấp thay cho tường kín để tiết kiệm chi phí xây dựng

• Đặt bàn ăn gần cửa sổ hoặc cửa hậu để tăng thông gió tự nhiên



Cách sắp xếp phòng khách và bếp liên thông để tiết kiệm không gian

Cách sắp xếp phòng khách và bếp liên thông để tiết kiệm không gian

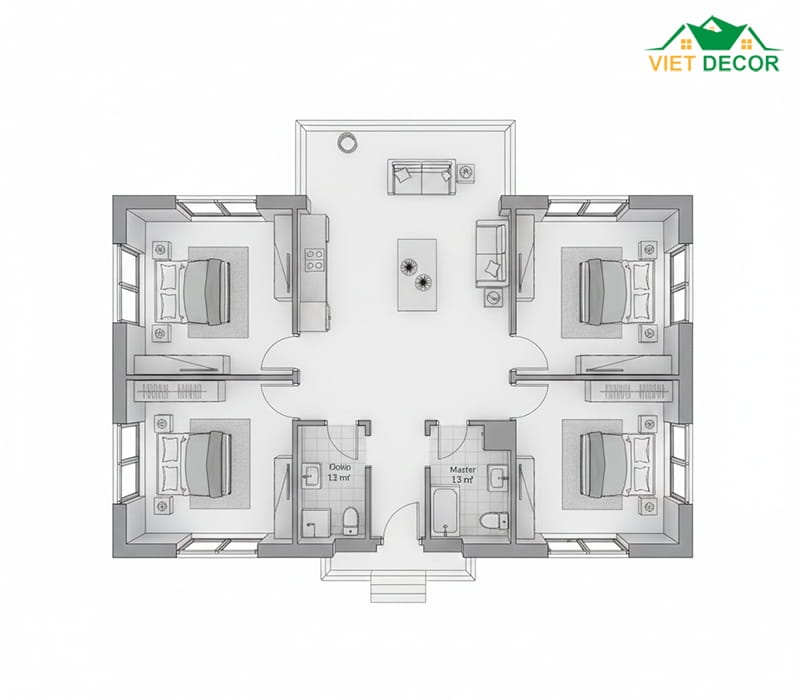

Bố trí 3 phòng ngủ đảm bảo tính riêng tư và phong thủy

Với nhà cấp 4 nông thôn 3 phòng ngủ 450 triệu, cách chia phòng hợp lý giúp cả gia đình sinh hoạt thoải mái mà không cần tăng diện tích xây dựng.

Phòng ngủ chính cho gia chủ

• Nên đặt ở vị trí yên tĩnh, tránh sát phòng khách hoặc bếp

• Ưu tiên hướng cửa phòng không đối diện trực tiếp cửa chính

• Diện tích hợp lý từ 12–14m2 để đủ chỗ kê giường, tủ và bàn trang điểm

Hai phòng ngủ phụ cho con hoặc người lớn tuổi

• Bố trí về một bên nhà để tạo khu vực sinh hoạt riêng

• Diện tích mỗi phòng từ 9–11m2 để tiết kiệm chi phí xây dựng

• Nên có cửa sổ mở ra hông nhà hoặc sân sau để lấy sáng và gió tự nhiên



Bố trí 3 phòng ngủ đảm bảo tính riêng tư và phong thủy

Bố trí 3 phòng ngủ đảm bảo tính riêng tư và phong thủy

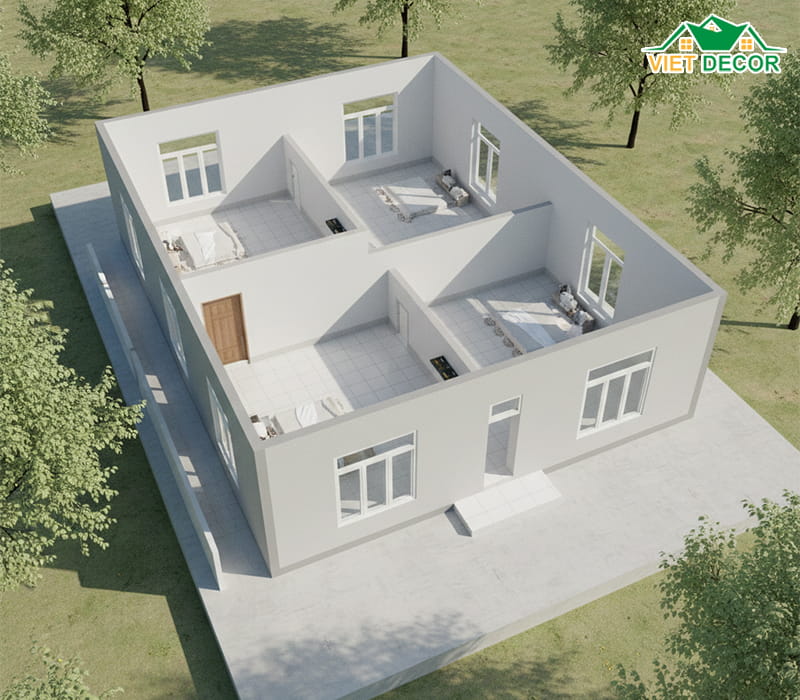

Tận dụng ánh sáng tự nhiên và gió trời ở vùng nông thôn

Ánh sáng và thông gió tốt giúp giảm chi phí điện năng và tăng chất lượng không gian sống, đặc biệt với nhà cấp 4 ngân sách hạn chế.

 Thiết kế cửa sổ và cửa phụ hợp lý

• Mỗi phòng ngủ nên có ít nhất một cửa sổ mở ra không gian thoáng

• Cửa hậu ở khu bếp giúp tạo luồng gió đối lưu từ trước ra sau nhà

• Ưu tiên cửa khung nhôm kính hoặc cửa sắt kính để tiết kiệm chi phí mà vẫn bền

Tận dụng sân trước và khoảng hông nhà

• Giữ sân trước rộng từ 2–3m để lấy sáng cho phòng khách và phòng ngủ phía trước

• Nếu có đất, chừa một bên hông nhà từ 0,8–1m để tạo hành lang thông gió

• Có thể trồng cây thấp hoặc làm giàn che để giảm nắng gắt vào buổi trưa



Tận dụng ánh sáng tự nhiên và gió trời ở vùng nông thôn

Tận dụng ánh sáng tự nhiên và gió trời ở vùng nông thôn



Kinh nghiệm "xương máu" để không phát sinh chi phí khi xây nhà

Với ngân sách khoảng 450 triệu, chỉ cần một sai lệch nhỏ trong tiến độ, vật tư hoặc thiết kế cũng có thể khiến tổng chi phí đội lên hàng chục triệu. Những kinh nghiệm dưới đây giúp các chủ đầu tư tránh tình trạng "vỡ ngân sách".



Lựa chọn thời điểm xây dựng ít mưa, tránh mùa cao điểm

Thời điểm khởi công quyết định trực tiếp đến chi phí nhân công, hao hụt vật tư và tiến độ hoàn thiện công trình.

Các yếu tố cần tính trước gồm:

  • Thời gian mùa khô tại địa phương để hạn chế bê tông, vữa bị ảnh hưởng bởi mưa kéo dài
  • Mức giá nhân công theo mùa, thường tăng mạnh vào giai đoạn cao điểm xây dựng
  • Kế hoạch thi công theo từng giai đoạn để tránh kéo dài thời gian, phát sinh chi phí ăn ở, trông coi và bảo quản vật tư



Tận dụng nguồn vật liệu và nhân công địa phương

Đây là giải pháp thực tế giúp nhiều gia đình giữ tổng chi phí trong mốc 450 triệu mà vẫn đảm bảo chất lượng cơ bản.

Những điểm nên ưu tiên khi lựa chọn gồm:

  • Đại lý vật liệu gần khu vực xây dựng để giảm chi phí vận chuyển cát, đá, gạch và xi măng
  • Đội thợ tại địa phương, am hiểu nền đất, điều kiện thi công và mức giá phổ biến trong khu vực
  • Thỏa thuận rõ ràng từ đầu về đơn giá, phạm vi công việc và trách nhiệm khi thi công sai hoặc làm hỏng vật tư



Cắt giảm các chi tiết trang trí ngoại thất rườm rà

Ngoại thất là hạng mục dễ làm công trình “đẹp lên nhanh”, nhưng cũng là nơi ngân sách bị đội lên nhiều nhất nếu không kiểm soát.

Những hạng mục nên tiết chế gồm:

  • Phào chỉ bê tông, phù điêu trang trí mặt tiền phức tạp
  • Lan can sắt mỹ thuật, mái đua hoặc mái giật cấp nhiều tầng
  • Các chi tiết ốp đá, gạch trang trí toàn bộ mặt tiền thay vì chỉ nhấn điểm

Thay vào đó, nên ưu tiên ngân sách cho các phần sử dụng lâu dài như nền nhà, kết cấu móng, hệ thống điện nước và khu bếp – vệ sinh.



Quản lý chặt chẽ khâu mua sắm vật tư

Nếu không kiểm soát tốt, vật tư là nguồn phát sinh chi phí lớn nhất trong suốt quá trình xây dựng.

Các bước cần thực hiện gồm:

  • Lập danh sách vật tư theo từng giai đoạn: phần thô và phần hoàn thiện
  • Mua theo tiến độ thi công, tránh tồn kho lâu ngày gây thất thoát hoặc hư hỏng
  • Yêu cầu hóa đơn, ghi rõ số lượng và đơn giá để dễ đối chiếu khi có chênh lệch
  • Kiểm tra chất lượng vật tư trước khi đưa vào sử dụng, đặc biệt là thép, xi măng và gạch xây



Kinh nghiệm "xương máu" để không phát sinh chi phí khi xây nhà

Kinh nghiệm "xương máu" để không phát sinh chi phí khi xây nhà



Khi hoàn thiện, một nhà cấp 4 nông thôn 3 phòng ngủ 450 triệu không chỉ được đánh giá bằng tổng chi phí xây dựng, mà còn qua cách các không gian vận hành trong sinh hoạt mỗi ngày: phòng ngủ có yên tĩnh không, khu bếp có thoáng mùi không, và khu sinh hoạt chung có đủ rộng để cả gia đình quây quần. Thông qua những phân tích về mặt bằng, vật liệu và kiểm soát chi phí, Nội Thất Việt Decor mong rằng với những gì được chia sẻ, bạn đã góc nhìn thực tế trước khi bắt tay xây dựng nhà cấp 4 nông thôn 3 phòng ngủ 450 triệu.



👉 Đừng bỏ lỡ các bài viết chuyên sâu tiếp theo từ Nội Thất Việt Decor để tiếp tục cập nhật kinh nghiệm và giải pháp phù hợp với điều kiện đất và ngân sách của gia đình, nếu bạn đang thực sự muốn thi công mẫu nhà này.



👉 Số lượng tư vấn miễn phí mỗi tuần có hạn – đặt lịch ngay để giữ suất tư vấn 1:1.

Nếu bạn đang có kế hoạch xây nhà cấp 4 3 phòng ngủ tại Tây Ninh nhưng chưa biết bắt đầu từ đâu, hoặc lo lắng về bài toán chi phí:

👉 Liên hệ ngay Nội Thất Việt Decor để được:

📩 Đăng ký tư vấn miễn phí ngay hôm nay để nhận bản vẽ mặt bằng + dự toán sơ bộ cho ngôi nhà của bạn!
